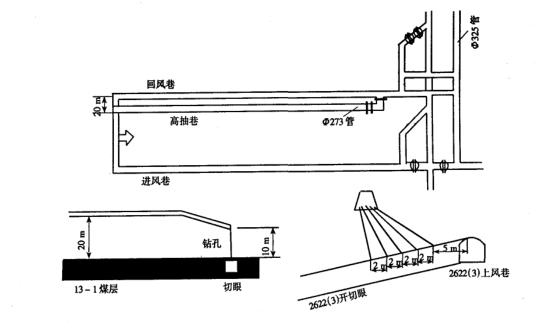

瓦斯在初采期都要用到的是瓦斯抽放技术,那么什么是瓦斯抽放技术?怎样的工艺保证着在这种可燃性气体的安全作业不怕威胁且高产、高效的生产。 煤矿在作业时表面层会出现少许瓦斯的涌出,说明下面存在着瓦斯气体,此时在瓦斯含量上受到了地址构造及其他附近蕴藏量等自然因素的影响。在一定程度上还受到人为因素的影响。当采煤强大大且工艺落后的情况下,开采瓦斯的作业就进度相当缓慢,且在回采率采初期,会出现以下问题: A.老顶尚未跨落,裂隙带范围小,还没有形成邻近层瓦斯向采空区流动的通道; B.采空区长度较小,工作面丢煤总量较少。 回采初期工作面瓦斯来源比较简单,主要是开采层本身,这是瓦斯治理工作上有利的一面;在另一方面,采空区较短,顶板破坏程度较小,在垂直方向上受采动影响的范围也不大,因此一些常用的采空区抽放方法如采空区埋管、顶板走向钻孔、传统的顶板高抽巷等都不起作用或效果不好。 瓦斯管抽放技术:此法适用于高抽层位抽放作业。 A.在回风巷沿工作面倾斜方向先施工平巷25.3 m,然后改为与回风巷平行方向按50爬坡施工,距13一l煤层20 m垂距时保持水平施工。为了使高抽巷在工作面初采期间即能发挥作用,至距设计长度剩余60 m时开始变向,降低层位,垂距降为10 m,即前段60 m布置在冒落带。高抽巷断面规格为2.4 m×2 m,与回风巷水平距离为19~20 m。 B.顶板穿层钻孔的施工。在2622(3)工作面回采前,同工作面开切眼距回风巷5 1TI开始每隔2m向高抽巷施工1组顶板穿层钻孔,钻孔也要求钻透高抽巷,孔径为108 mm,孔数为20个,如图所示:
(附图:瓦斯抽风技术之矿井安全) C.在抽放效果上,高抽巷安设两路垂273 mm的焊接管,管路接至高抽巷以里100m,抽放口周围5 m架设木垛保护。管路接好后,在高抽巷外口砌筑两道封闭墙,两道墙之间用水泥灌实。抽放管与地面抽放系统进行联接,利用高抽巷通过钻孔来抽放工作面初采期间的瓦斯。 |
